전국 첫 ESS 중앙계약시장 563MW 구축 확정
전남 7곳·제주 1곳 선정...재생에너지 출력제어 완화 기대
[한국정보기술신문] 산업통상자원부와 전력거래소는 총 563MW 규모의 에너지저장장치(ESS) 구축사업을 확정했다고 발표했다. ESS는 생산된 전기에너지를 물리적·화학적인 방법으로 전력계통에 저장했다가 필요할 때 공급하는 방식으로, 전력 운영의 효율성을 높이고 신재생에너지 보급 확산에 기여할 수 있다. 이번 사업은 지난 7월 23일 우선협상자 선정에 이어 7월 31일 중앙계약시장위원회에서 최종 확정된 것으로, 전국 단위 ESS 중앙계약시장 첫 사례가 됐다.
540MW 목표 초과한 563MW 낙찰
전력거래소가 운영하는 ESS 중앙계약시장은 재생에너지 확대로 인한 전력계통의 변동성 대응과 출력제어 완화를 위해 2023년 제주지역에 시범 도입됐다. 올해는 전국 단위로 제1차 중앙계약시장을 개설하고 540MW 규모 ESS 사업자 선정을 추진해 왔다. 이번 입찰에서는 육지 500MW, 제주 40MW 용량을 대상으로 총 51건의 제안서가 접수됐으며, 최종적으로 목표치를 초과한 563MW가 선정됐다.

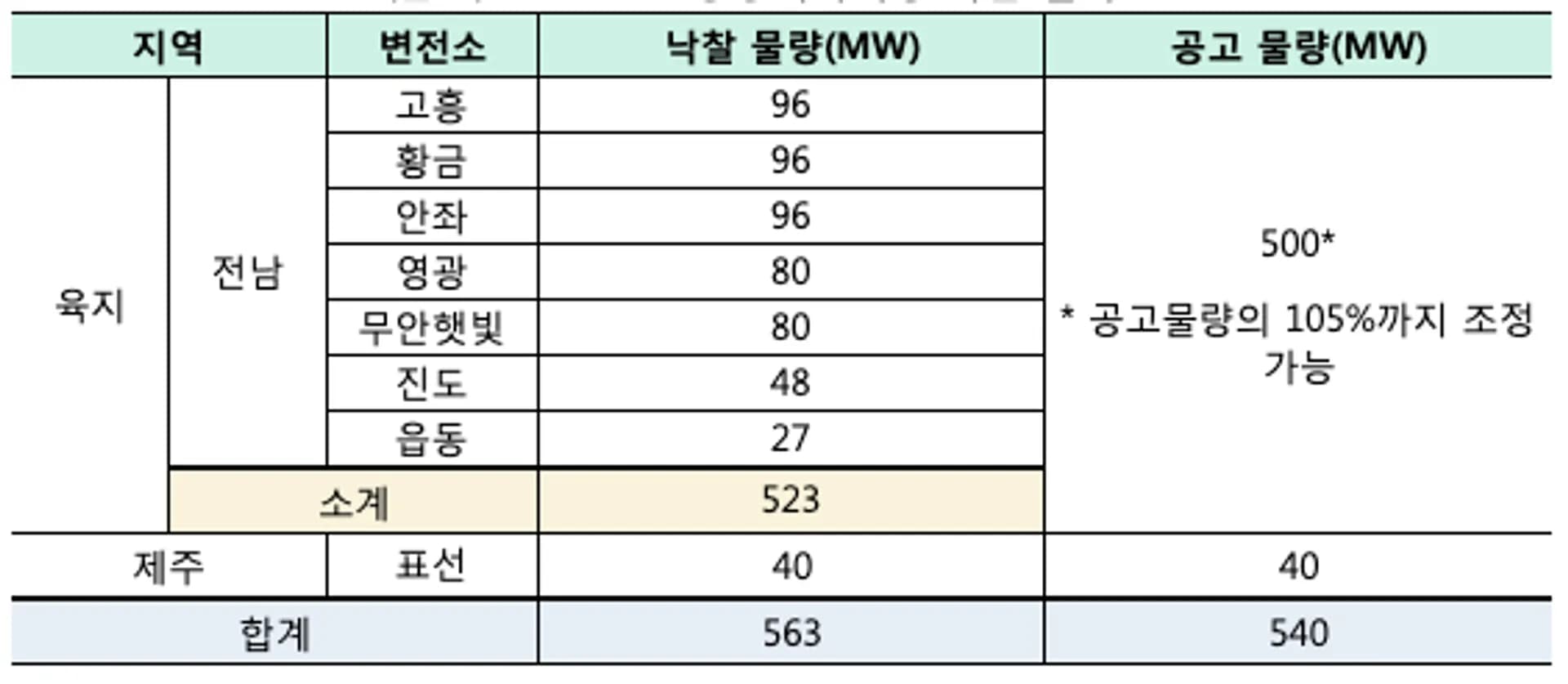

제11차 전력수급기본계획에 따라 2029년까지 총 2.22GW ESS 구축 목표가 수립된 가운데, 이번 낙찰 결과는 전남 7곳(523MW), 제주 1곳(40MW) 등 총 8곳에서 ESS 구축이 이뤄진다. ESS는 신재생에너지와 연계하여 변동성 출력을 제어하고 전력계통을 안정화하며, 발전전력과 부하전력 사이의 불일치로 발생하는 주파수 변화를 조정하는 역할을 한다.
호남지역 전력계통 안정성 향상 효과
최연우 산업부 전력정책관은 "재생에너지가 집중된 호남지역 변전소 인근에 ESS가 설치되어 주변 지역의 계통 안정성을 높일 수 있을 것"이라고 평가했다. 또한 "송전망 건설을 통해 재생에너지 출력제어 문제를 원천적으로 해소하기 전까지 ESS를 통해 태양광 출력제어를 완화하여 재생에너지 생산과 소비 확대에 기여할 것"이라고 밝혔다.
현재 국내 지역별 신재생에너지 발전 현황은 호남권 9.6GW(33%), 영남권 6.0GW(21%) 수준으로 전력인프라가 상대적으로 부족한 영·호남 농어촌 지역에 집중(54%)되어 있다. 이에 따라 지속적인 송배전망 보강에도 불구하고 접속용량 부족 및 접속 대기 문제가 발생하고 있어, ESS 도입이 더욱 중요해지고 있다.
2025년 완공 목표...10월 2차 입찰 예정
이번에 선정된 사업자들은 내년 1월까지 발전사업 허가를 취득하고, 12월 말까지 설비 구축을 완료할 예정이다. 산업부와 전력거래소는 올해 10월 제2차 중앙계약시장을 추가 개설해 ESS 보급 목표 달성을 신속히 이행하고 재생에너지 확충을 뒷받침해 나갈 계획이라고 밝혔다.
저탄소 중앙계약시장에 낙찰받은 ESS 설비는 계통운영자인 전력거래소의 발전계획에 따라 충·방전 시간이 정해지며, 사업자는 안정적으로 투자비를 회수할 수 있게 된다. 이를 통해 전력계통 안정화에 대한 기여도를 높일 수 있고, 추후 개설될 보조서비스 시장에서도 새로운 사업모델이 마련될 것으로 기대된다.
